今天,安全生产文库给大家介绍一款全面实用的《综合应急救援预案》。
这份预案聚焦建筑工程施工全流程安全风险,从制度到实操形成完整体系,是施工现场安全管理的核心指导文件。
一、培训课件概述(一)核心定位
以“安全第一、预防为主”为方针,针对建筑施工潜在风险,构建“预防-预警-处置-善后”全链条应急管理机制,为项目安全生产保驾护航。
(二)适用范围
行业领域:建筑工程(含基础施工、主体结构、装饰装修等环节)。
适用人群:项目部管理人员、施工班组负责人、一线作业人员、应急救援队伍成员。
(三)编制依据
严格遵循《中华人民共和国安全生产法》《生产安全事故应急预案编制导则》等15项国家法律法规、行业标准及地方规定,确保合规性与权威性。
二、培训课件具体内容(一)总则部分
明确编制目的:快速响应火灾、爆炸、坍塌等紧急情况,减少人员伤亡与财产损失。
界定适用场景:覆盖施工全过程12类常见事故,含高处坠落、触电、机械伤害等核心风险。
确立工作原则:坚持“预防优先、统一领导、科学施救、分工协作”,强化风险防控与应急准备。

(二)危险源辨识与风险评估
辨识维度:涵盖作业活动、机械设备、施工环境等,兼顾“三种时态、三种状态”。

评估方法:采用LEC法量化风险,按D值划分为四级风险,明确重大危险源判定标准。

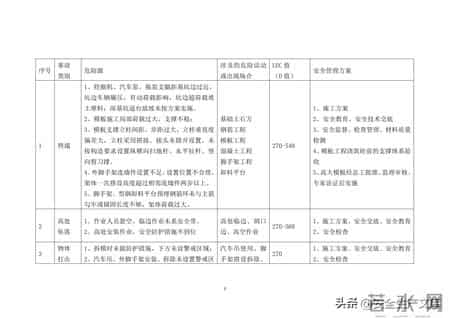

重点管控:针对坍塌、高处坠落等高频高风险事故,制定专项安全管理方案。

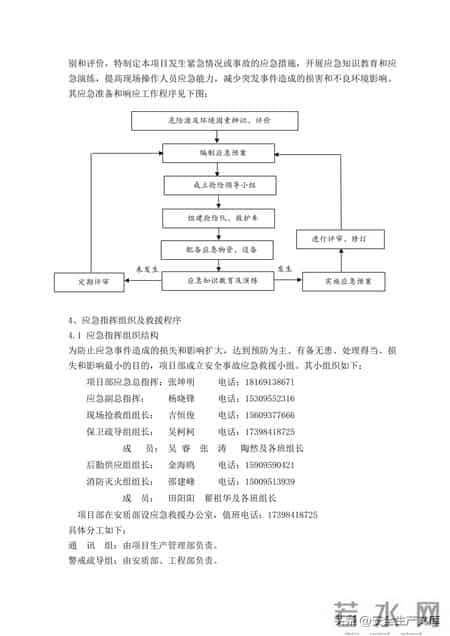

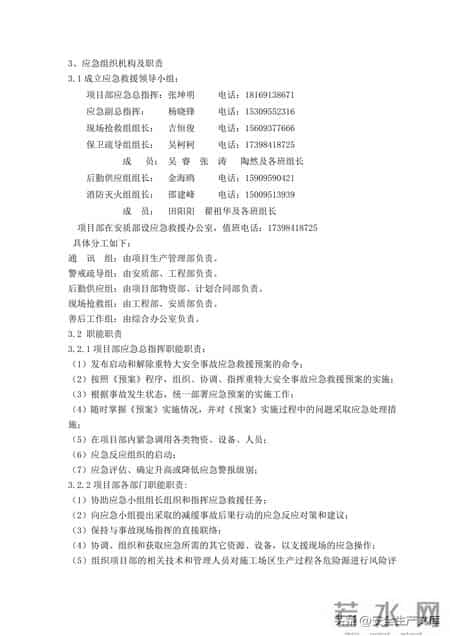

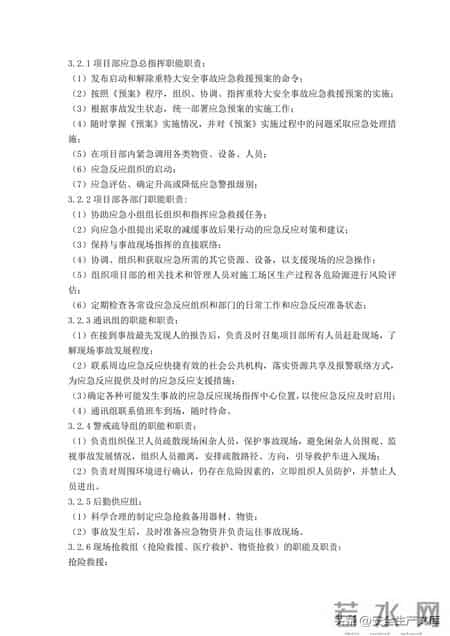

(三)应急组织与职责

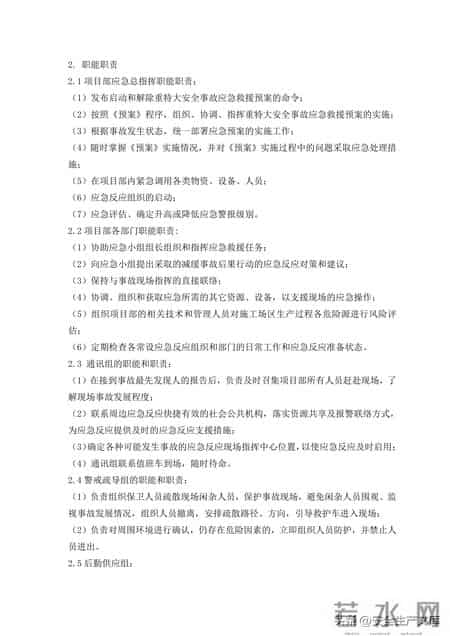

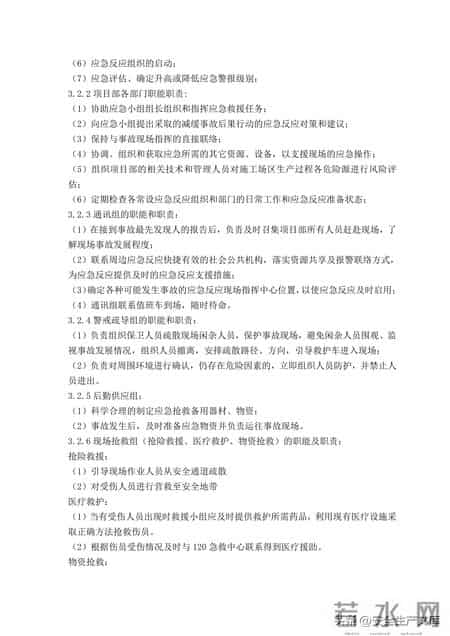

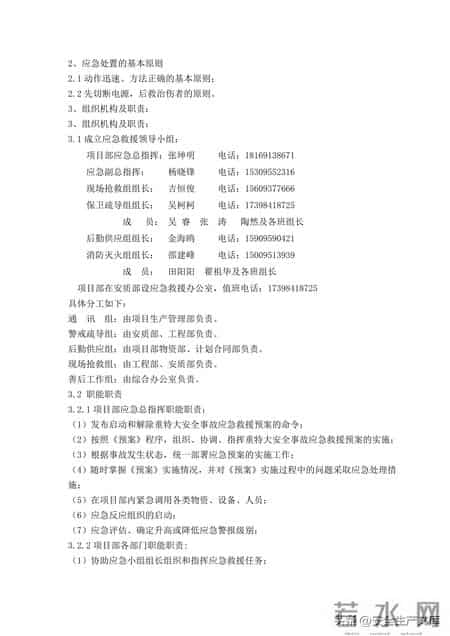

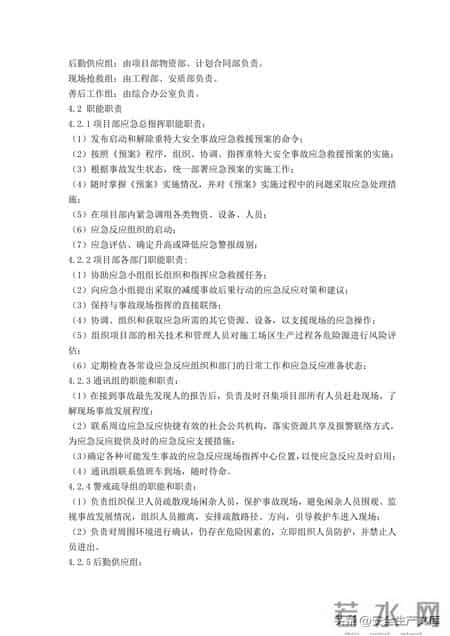

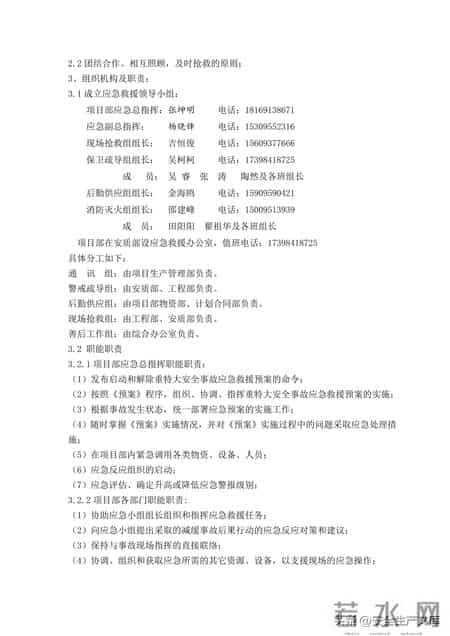

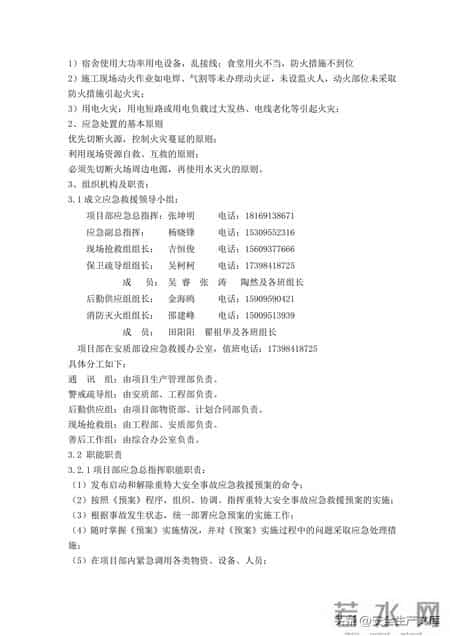

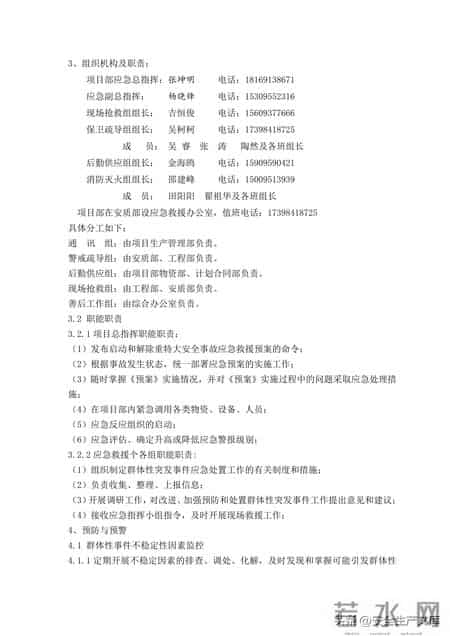

组织架构:设立应急总指挥、副总指挥及现场抢救组、警戒疏导组等6个专项工作组,明确人员分工与联系电话。

核心职责:界定总指挥、各部门及工作组在应急启动、救援实施、善后处置等环节的具体职责。

(四)预防预警与信息报告

监控措施:通过管理监控(制度落实)与技术监控(参数监测、视频监控)双重防控。
预警行动:接到风险信息后,分级响应、精准施策,提前防范事故发生。

报告流程:明确24小时应急值班电话,规定事故发生后1小时内上报监管部门,规范报告内容。
(五)应急响应与处置

响应分级:按损失程度分为三级、二级、一级、特级四个级别,对应不同处置流程。

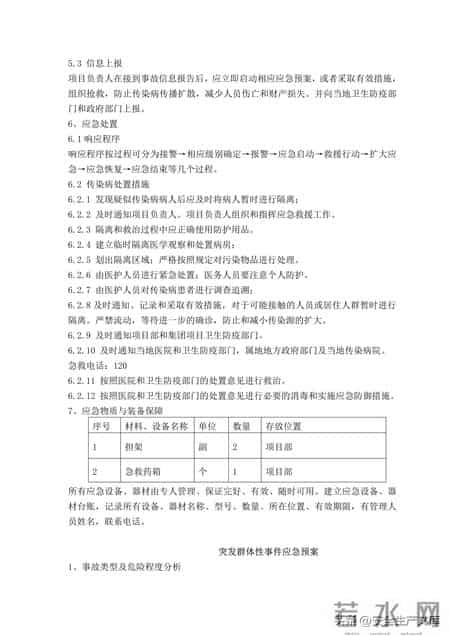

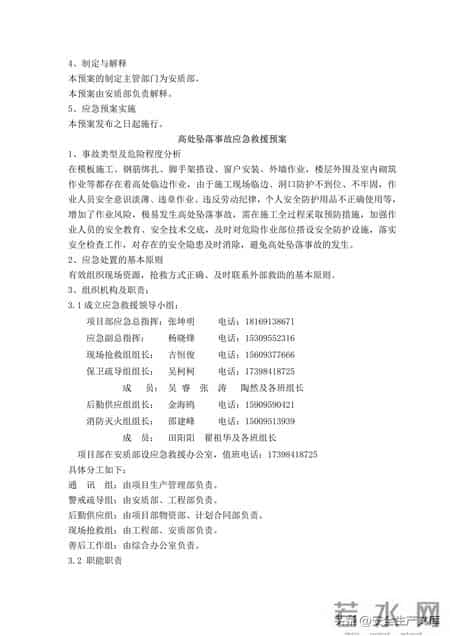

专项预案:针对高处坠落、基坑坍塌、触电、火灾等12类事故,制定专属处置措施,含伤员急救、现场控制、物资转移等实操步骤。
应急结束:明确现场可控、隐患消除后,由总指挥宣布应急终止,规范后续移交与总结流程。
(六)保障措施与培训演练

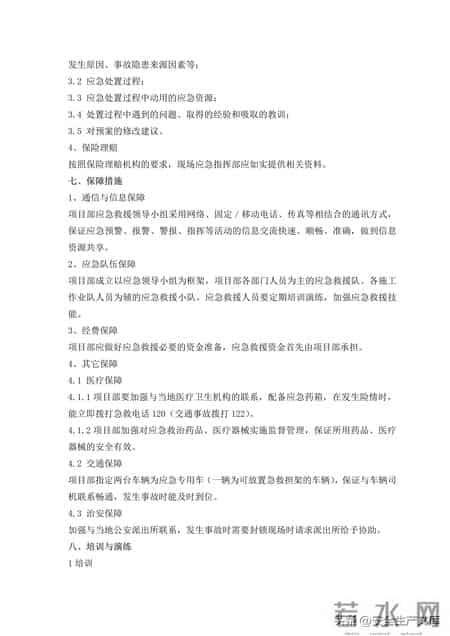

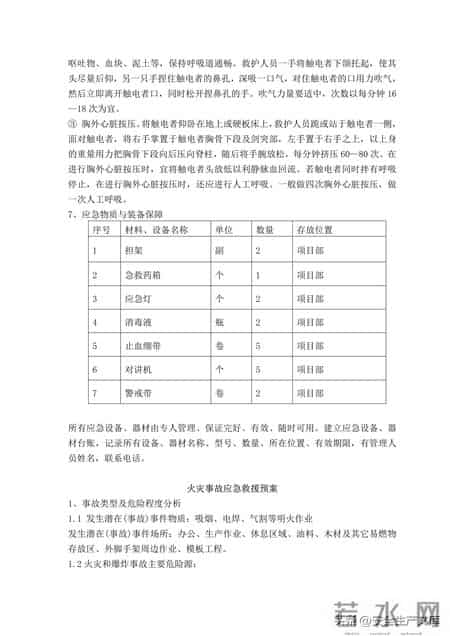

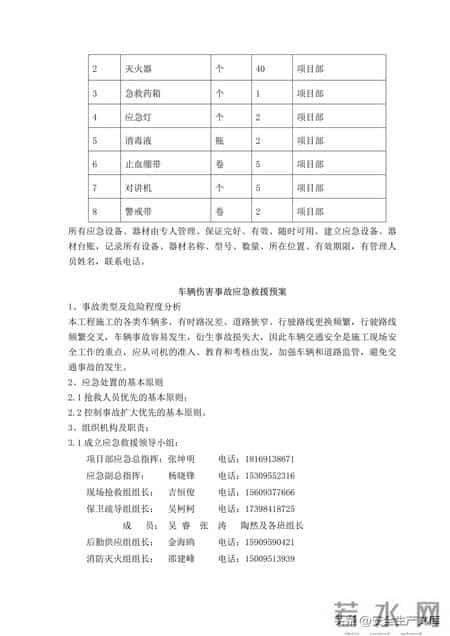

保障体系:涵盖通讯、应急队伍、经费、医疗、交通、治安六大保障,明确应急物资(担架、急救药箱等)存放与管理要求。
培训演练:规定每年至少1次应急演练,培训内容含风险识别、自救互救、器材使用等。
(七)奖惩与附则

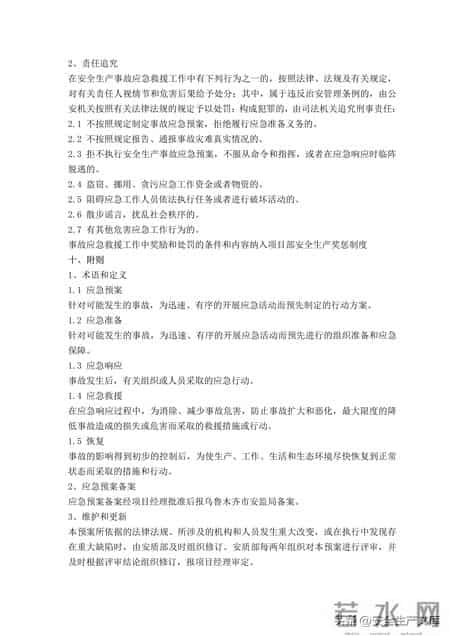

奖惩机制:对应急处置有功者给予奖励,对失职违规者追责问责。
预案管理:明确备案要求,每两年评审修订,确保时效性与适用性。
(一)提升风险防控能力
掌握建筑施工核心危险源辨识方法,能精准识别现场坍塌、高处坠落等潜在风险。
熟悉预防预警措施,可主动落实监控与隐患整改,从源头降低事故发生率。
(二)强化应急处置能力
明确应急组织架构与个人职责,事故发生后能快速响应、分工协作。
熟练掌握12类事故专项处置流程,具备伤员初步急救、现场控制等实操技能。
(三)规范安全管理行为
熟知应急报告、物资管理、培训演练等制度要求,确保合规运营。
提升团队安全生产意识,形成“预防为主、快速响应、科学施救”的工作氛围,最大限度减少事故损失。
